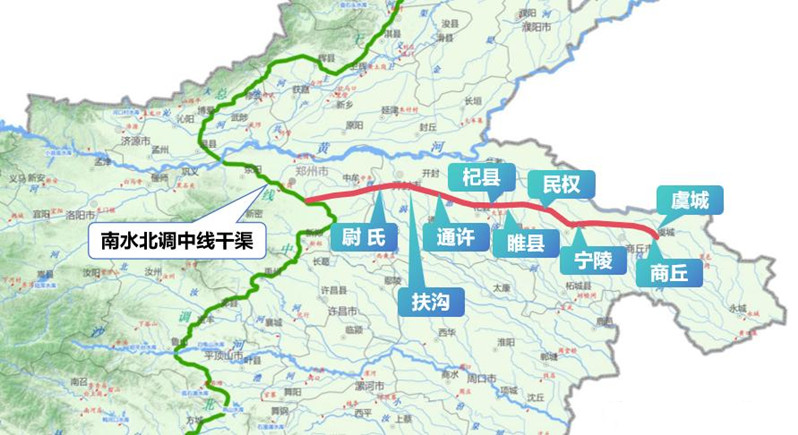

豫东平原地处黄淮腹地,是河南粮食生产核心区,人口稠密、农业产业基础雄厚,但长期以来面临水资源先天不足、地下水超采严重、水资源时空分布不均等难题。作为河南省 “八横六纵” 现代水网主骨架重点项目、南水北调中线配套重大战略性工程,豫东水资源配置工程(北线工程)承担着跨区域调配南水北调优质水源,补齐豫东供水短板、修复区域水生态、保障民生与粮食安全的重大使命。是河南 “四水同治” 战略落地的标志性民生工程。
一、工程概况:从禹州17号口门出发的"地下长龙"
1、水源与起点。工程取水口设在南水北调中线总干渠17号分水口门,位于许昌市禹州市郭连镇孟坡村。这是南水北调中线在许昌境内的重要分水口,原本主要承担向许昌市区供水的任务,如今要在此基础上"再加一条向东的大动脉"。
2、输水管线。按河南省生态环境厅环评公示及省发展改革委批复口径:全线新建输水管道总长329.56公里,其中主管线1条长257.15公里、支管线9条合计长72.41公里。管道采用PCCP预应力钢筒混凝土管与球墨铸铁管,管径区间DN1200至DN2800,沿线建设各类阀井 743 座,布设 9 处分水口,配套调蓄设施、提水泵站、管理维护设施等工程构筑物。
3、投资与工期。工程总投资66.7亿元,其中环保投资8961.15万元,约占1.34%;工期42个月。工程总用地30989.57亩,其中永久征地仅53.16亩,其余3万余亩为临时用地,体现了线性输水工程"少占田、占临时"的设计取向。
4、建设范围。管线自西向东穿越许昌市禹州市、长葛市,郑州市新郑市,郑州航空港区,周口市扶沟县,开封市尉氏县、通许县、杞县、祥符区,商丘市睢县、民权县、宁陵县、虞城县、梁园区、睢阳区共15个县级行政区。但要区分两个"覆盖"概念:管线经过15个县级行政区,而直接受益的是10个县(市、区)。

二、工程建设:难点与技术特点
豫东输水工程全线位于黄淮冲积平原,土层松软,地下水位分布复杂,管线穿越大量农田、村庄、公路、铁路以及河道,征地协调、管线敷设难度较大。工程采用压力密闭管道方案,很大程度节约土地资源,永久占地很少,大部分为临时用地,施工结束后土地复垦,恢复耕地功能,很大限度保护耕地,守住耕地红线。
长距离大口径压力管道,对管材质量、沉降控制、阀井安全运行、水质保护提出很高要求。项目建设过程同步配套管线水锤漏损监测系统、水质在线监测系统,在分水口、泵站布设监测设备,全程监控输水水质。同时数字化调度系统同步搭建,实现全线流量、压力远程监控,智能调度水量,提升现代化运维管理水平。
三、工程价值:民生、生态、粮食安全三重效益
1、城乡民生供水升级,提升饮水安全保障水平
工程建成通水后,丹江口水库优质水源将直达豫东各县城区与乡镇供水水厂,改变当地长期依靠地下水作为饮用水源的局面。部分区域地下水氟化物、矿化度偏高,饮水品质受限。引入南水北调水源之后,数十万城乡居民可以稳定饮用优质地表水,大幅提升县域供水安全性、稳定性,补齐县城、乡镇供水基础设施短板,为城镇化发展提供可靠水资源支撑,为产业园区、县域经济发展预留用水指标。
2、压减地下水超采,修复区域水生态环境
这是工程极为重要的生态价值。豫东平原地下水超采区面积大,长期超采造成地下水位持续下降。工程置换现有地下水开采量,减少深层地下水抽取,逐步抬升地下水位,遏制地下水漏斗继续扩大。同时,富余水量可以向沿线河道、湿地进行生态补水,恢复河道基流,改善河湖水体水质,提升区域生物多样性,扭转黄淮平原水生态退化趋势,实现水资源可持续利用。
3、守护国家粮食安全,支撑豫东农业高质量发展
豫东是河南核心粮食产区,小麦、花生等大宗农产品产量巨大。稳定的水资源供给,不仅仅服务城市,也为灌区农业用水优化调配创造条件。多水源网络形成后,可以实现丰枯调剂,在干旱年份补充灌溉水源,减少旱灾对粮食生产的冲击。同时用水结构优化之后,农业可以推进节水灌溉改造,提高农田用水效率,保障黄淮平原粮食产能稳定,筑牢国家粮食安全底座。
4、构建河南 “八横六纵” 现代水网,实现多水源联调互通
豫东水资源配置工程不是孤立的输水管道,而是河南现代水网的骨干节点。工程连通南水北调中线水源,和引江济淮河南段、赵口引黄灌区等重大水利工程相互配合,形成黄河水、长江水、南水北调丹江水互联互通、互为备用的水网格局。遇到枯水年份、突发水源故障时,可以跨水源调度,增强区域水安全韧性,解决过去各个水源相互独立、无法互补的短板,提升整个豫东区域应对干旱等水旱灾害的能力,为豫东城市群一体化发展提供水安全保障。
四、工程进展:尚未全面开工,2028年通水
2024年9月,省水利厅召开前期工作专题推进会,许昌段征迁实物调查启动
2025年2月28日,河南省生态环境厅公示拟批复环评
2025年3月1日,全省重点水利项目暨豫东水资源配置工程建设现场动员会在商丘宁陵县举行
2025年3月6日,环评报告书正式获批
2026年6月24日,可行性研究报告通过省发展改革委批复(豫发改审批〔2026〕77号)
2026年7月4—5日,初步设计报告专家审查会在郑州召开
2026年8月10日,土地技术服务项目(二次)公开招标,前期要件加速办理

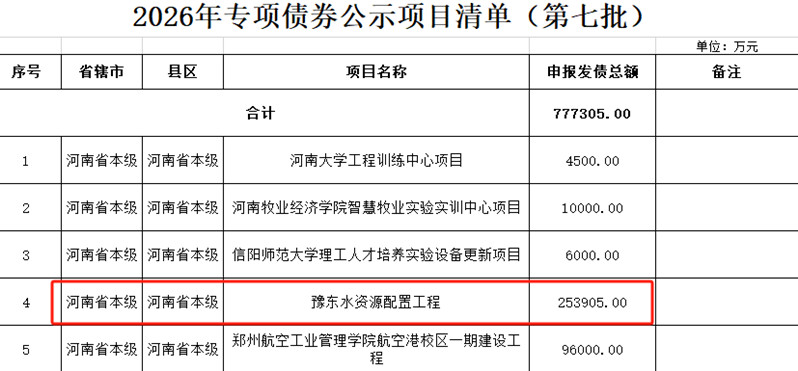

用水指标已通过签订水权交易意向书的方式落实,专项债申报顺利通过省级审核。商丘市已成立由副市长任组长的工程建设专班,统筹征迁、资金与环境保障。

需要客观说明:截至2026年9月,工程仍处于开工前的要件办理和施工筹备阶段,主体工程尚未全线开工。官方与央视报道给出的时间目标是2028年建成通水,届时豫东地区10个县(市、区)将正式用上南水北调中线水。
五、结语
一条329公里的地下管道,本质上是在给一片长期"透支"的土地还账。豫东水资源配置工程的价值,不只在于每年2.33亿立方米的水量,更在于它把豫东从一个靠抽地下水硬撑的封闭系统,接入了国家水网的主循环——黄河水、长江水、丹江水在此交汇互补,449万人将拥有稳定、干净的地表水源。它正以“功在当代、利在千秋”的担当,书写着新时代治水兴水的河南篇章。
